PoC開発とは、新しいアイデアや技術が実現できるか、狙った効果が出るかを、本開発の前に小さく作って確かめる取り組みです。

作ってみれば答えが出ると考えられがちですが、成否を分けるのは、始める前に目的と成功基準、作ったものの扱いを決めておくかどうかです。この記事では、PoC開発の進め方の5ステップと、「続ける・直す・やめる」を判断する基準の決め方を解説します。

目次

PoC開発とは?

PoC(Proof of Concept)とは、新しいアイデアや技術が実際に使えるかどうかを、本格的に取り組む前に確かめることです。PoC開発は、その確認のために検証用のシステムやアプリを小さく作る工程を指します。

飲食店にたとえると、新しい料理をメニューに載せる前に試作し、厨房で無理なく作れるか、原価に見合うかを確かめる段階です。いきなりメニューに載せてから問題に気づくと、作り直しの手間と費用が大きくなります。システム開発でも同じで、本開発に入ってから「技術的に作れない」「作っても効果が出ない」とわかると、それまでの費用が無駄になりかねません。

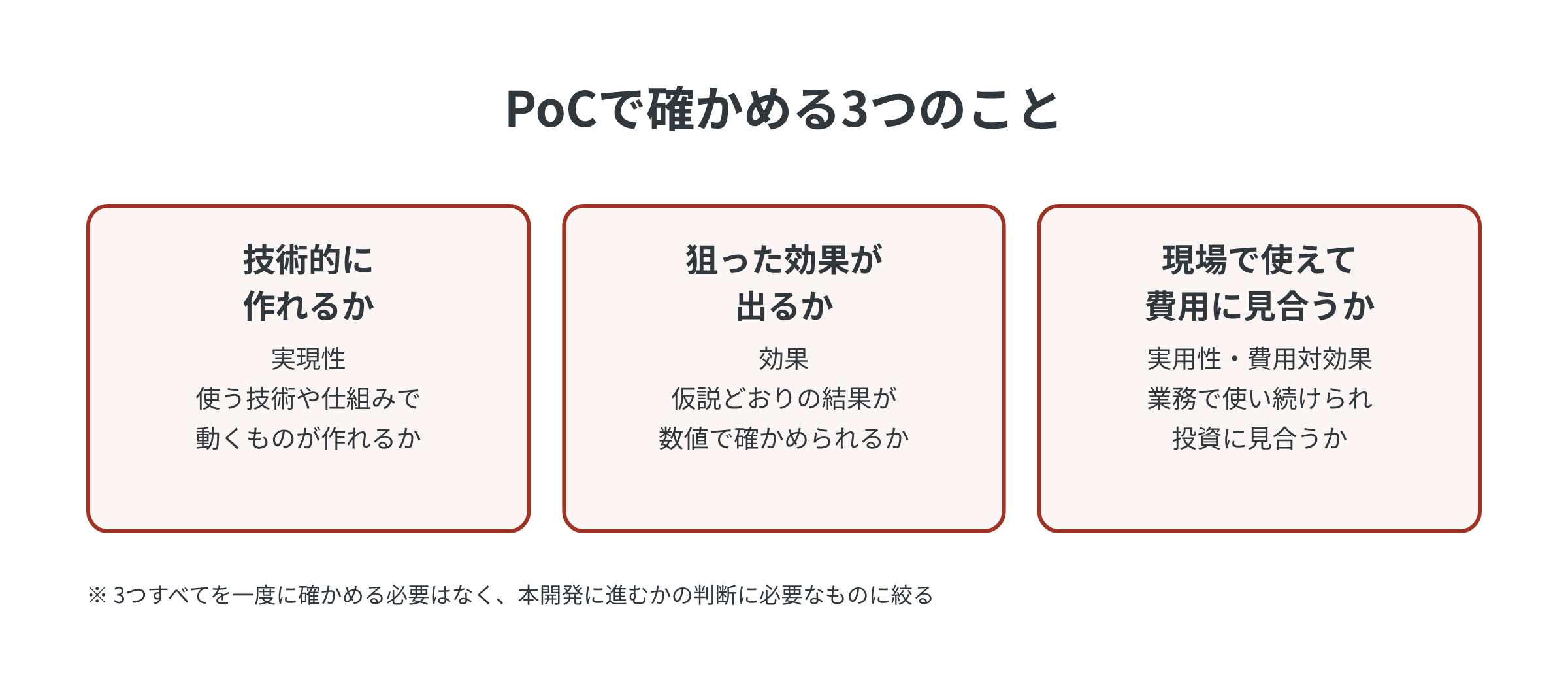

PoCで確かめる3つのこと

PoCで確かめるのは、大きく分けて「技術的に作れるか」「狙った効果が出るか」「現場で使えて、費用に見合うか」の3つです。

どれを重く見るかは、テーマによって変わります。たとえば、社内で初めて使うAIの仕組みなら技術的に作れるかが中心になり、すでにある技術を新しい業務に当てはめるなら効果と使い勝手が中心になります。3つすべてを一度に確かめようとせず、本開発に進むかどうかの判断に必要なものに絞ることが、PoCを短く終わらせるための出発点です。

プロトタイプ・MVPとの違い

PoCと混同されやすい言葉に、プロトタイプとMVPがあります。PoCは主に社内で「作れるか・効果が出るか」を確かめるもので、プロトタイプは画面や操作の流れなど形を見せて意見を集めるための試作品です。MVPは、必要最小限の機能で実際の顧客に使ってもらい、市場で受け入れられるかを確かめる製品を指します。

この3つには、決まった順番があるわけではありません。確かめたい不確かさが技術ならPoC、使い勝手ならプロトタイプ、顧客が本当に使うかならMVPと、目的に合わせて選びます。

PoC開発が向いているケース・省いてよいケース

PoC開発が向いているのは、社内に前例のない技術を使う場合や、効果が出るかどうかで投資額が大きく変わる場合です。経営層や他部門の協力を得るために、実際に動くものと結果のデータを示したい場合にも役立ちます。

一方で、実績のある技術やサービスを組み合わせるだけで、技術的に作れることがわかっている場合は、PoCを省くという判断もあります。確かめたいのが「顧客が使ってくれるか」であれば、PoCよりプロトタイプやMVPから始めるほうが近道です。また、結果がどうであっても実施が決まっている案件では、PoCを行っても判断は変わりません。その場合は、本開発の中で早い段階に検証の機会を設けるほうが合理的です。

PoC開発のメリットと注意点

PoC開発の最大のメリットは、本開発に進むかどうかを、推測ではなく結果をもとに決められることです。ただし、進め方を誤ると、検証が目的になって結論が出ない状態にも陥ります。

判断材料が手に入り、社内の合意をとりやすくなる

PoCを行うと、「作れるか」「効果が出るか」について、実際に動くものと結果のデータが手に入ります。企画書の段階では想定でしかなかった数値を、実測に置き換えられることが大きな利点です。

この結果は、経営層や予算を持つ部門に本開発を提案するときの根拠になります。意思決定者が気にするのは、投資が失敗するリスクです。小さな費用で先にリスクを確かめたという事実は、承認を得るうえで説得力を持ちます。

本開発での手戻りを減らせる

PoCで技術的な課題や業務との相性を先に洗い出しておくと、本開発の要件定義の精度が上がります。開発の途中で「この方式では動かない」とわかって設計をやり直す、といった手戻りを減らせます。

手戻りの費用は、開発が進むほど大きくなるのが一般的です。PoCは、その費用を小さいうちに払っておく保険のような役割を持ちます。

目的化とPoC疲れに注意する

PoCで気をつけたいのは、PoCを行うこと自体が目的になってしまうことです。成功基準があいまいなまま始めると、結果が出ても「もう少し試してみよう」となり、検証を繰り返すだけで本開発に進まない状態になります。このように検証が続いて関係者が疲弊する状態は「PoC疲れ」とも呼ばれます。

ほかにも、検証に実際の顧客データや業務データを使う場合の情報の扱い、やり直しのたびに増える費用にも注意が必要です。いずれも、始める前に範囲と期限、データの扱いを決めておくことで防ぎやすくなります。

AI・生成AIのPoCで起きやすいこと

AIや生成AIを使ったシステムのPoCは、一般的なシステムのPoCより、検証後に止まりやすい傾向があります。調査会社のGartnerは、2025年末までに生成AIプロジェクトの少なくとも30%がPoCの後に中止されると予測しました。理由として、データの品質の低さ、リスク管理の不十分さ、コストの増大、ビジネス価値の不明確さの4つを挙げています。

AIの場合、結果は使うデータの質と量に大きく左右され、回答の正しさも100%にはなりません。そのため、検証の前に「使えるデータがそろっているか」と「どの程度の正しさなら業務で使えるか」を決めておくことが、一般的なPoC以上に重要になります。

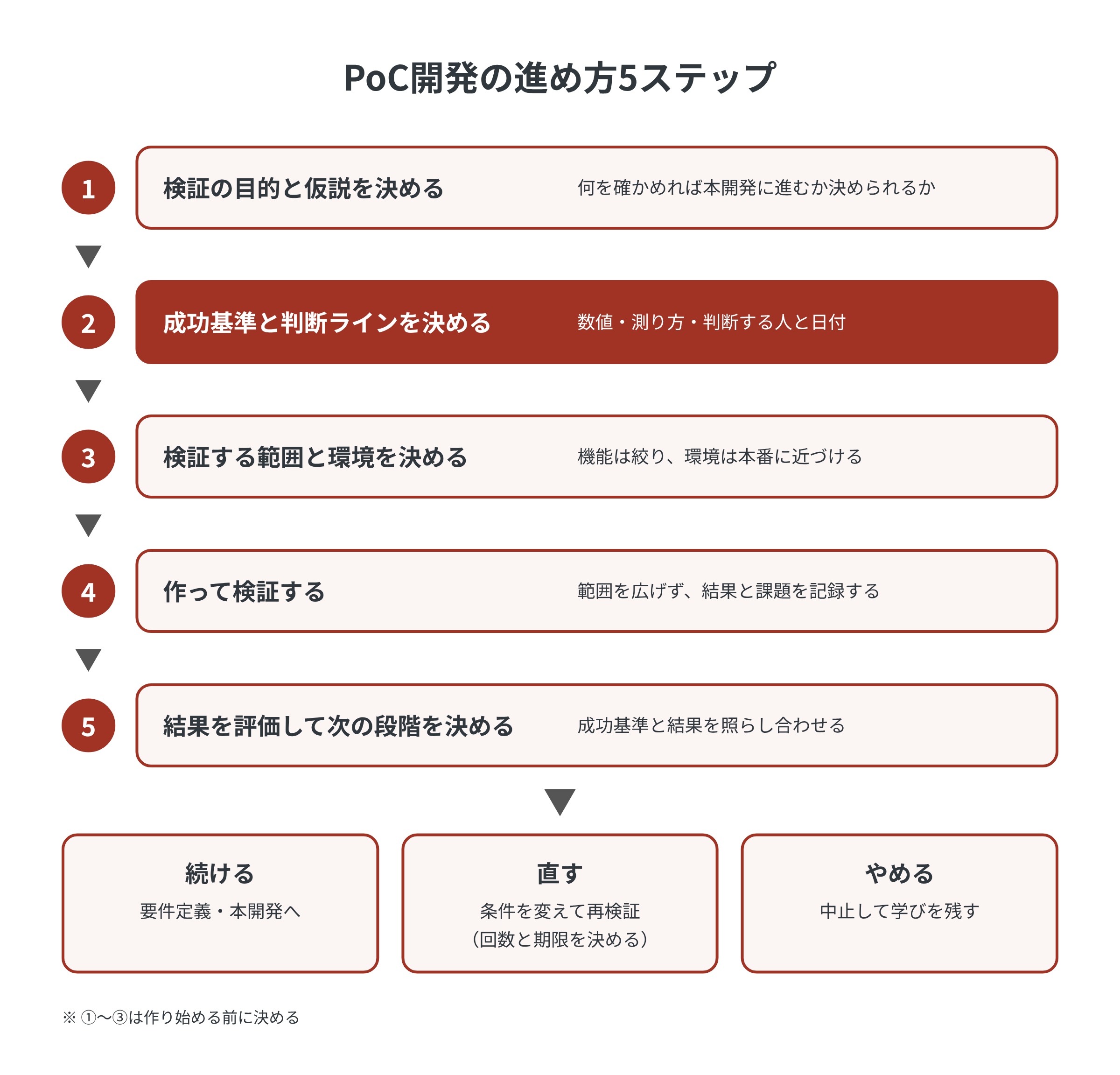

PoC開発の進め方5ステップ

PoC開発は、目的を決めてから作り、結果をもとに次の段階を決めるまでを、5つのステップで進めます。作る作業(ステップ④)より前の3つのステップで、PoCの成否のほとんどが決まります。

①検証の目的と仮説を決める

最初に、何を確かめれば本開発に進むかどうかを決められるのかを言葉にします。「問い合わせの一次回答を自動化すれば、担当者の対応時間を減らせるはず」のように、検証したい仮説の形で書くと、確かめる内容がぶれにくくなります。

目的は「PoCをやること」ではなく「本開発に進むかを決めること」です。仮説の立て方は「仮説検証の進め方」で詳しく解説しています。

②成功基準と判断ラインを決める

次に、仮説が正しいと言える条件を、できるだけ数値で決めます。あわせて、その数値をどう測るか、誰がいつ判断するかも決めておきます。

ここで重要なのは、成功したときだけでなく、基準に届かなかったときにどうするかまで決めておくことです。判断ラインの具体的な決め方は、後の「PoCを始める前に決めておく3つのこと」で表にまとめています。

③検証する範囲と環境を決める

PoCで作る範囲は、仮説を確かめるのに必要な機能だけに絞ります。画面のデザインや細かい機能は、検証の目的に関係なければ後回しで構いません。期間にも上限を設け、その中で確かめられる範囲に絞るほうが、結論が出やすくなります。

一方で、検証する環境は、できるだけ本番に近づけます。社内の限られた人だけで試すと、実際の利用者や本番のデータで使ったときとの差が大きくなるためです。業務データを使う場合は、この段階で情報システム部門と、データの持ち出しやアクセス権のルールを確認しておきます。

④作って検証する

範囲が決まったら、検証用のシステムを作り、実際に使ってもらって結果を記録します。結果の数値だけでなく、利用者の声や、作る途中で見つかった技術的な課題も残しておくと、本開発の要件定義に生かせます。

検証の途中で「この機能も試したい」と範囲を広げたくなることがあります。しかし、範囲を広げると期限内に結論が出なくなるため、新しい仮説は次の検証に回すのが基本です。

⑤結果を評価して次の段階を決める

最後に、ステップ②で決めた成功基準と結果を照らし合わせ、続ける・直す・やめるのいずれかを決めます。続ける場合は、本開発の要件定義や見積もりに進みます。直す場合は、条件を変えて再検証しますが、回数と期限を決めておかないとPoC疲れにつながります。

やめるという判断も、PoCの立派な成果です。本開発に大きな費用をかける前に「進めない」と決められたこと自体が、PoCの価値だといえます。なぜうまくいかなかったのかを記録しておけば、次の企画の判断材料になります。

PoCを始める前に決めておく3つのこと

PoCを結論の出る取り組みにするには、作り始める前に3つのことを決めておく必要があります。「続ける・直す・やめる」の条件と判断する人、作ったものを本番で使うかどうか、そして社内と外部の役割分担です。

「続ける・直す・やめる」の条件と、判断する人

判断の条件は、成功したときだけでなく、3つの結果それぞれについて決めておきます。次の表は、判断シートの例です。

判断条件の例次の行動
続ける決めた成功基準をすべて満たした要件定義・本開発の見積もりに進む
直す一部の基準に届かないが、原因がわかり、条件を変えれば届く見込みがある範囲や条件を変えて再検証する(回数と期限を決める)
やめる主な基準に届かず、改善の見込みが立たない中止し、わかったことを記録して共有する

条件と同じくらい重要なのが、誰が、いつ判断するかを先に決めておくことです。

予算を持つ人が判断に加わらないまま検証を進めると、結果が出てから判断の場を設けることになり、そのあいだにPoCが長引きます。判断する日をスケジュールに入れておくと、検証の期限も自然に決まります。社内の承認を得る資料づくりは「新規事業の企画書の書き方」も参考にしてください。

作ったものを本番で使うか、捨てるか

見落とされやすいのが、PoCで作ったものを本番でも使うのか、検証が終わったら捨てるのかという点です。どちらを選ぶかで、作り方も費用も変わります。

観点捨てる前提引き継ぐ前提
作り方速さを優先し、品質やセキュリティは検証に必要な範囲にとどめる本番と同じ設計・技術・品質の基準で作る
PoCの費用と期間抑えやすい捨てる前提より多くかかりやすい
本開発への影響本開発で作り直すため、その分の費用と期間がかかる作り直しが少なく、本開発に早く移れる
向いているとき技術的に作れるかだけを確かめたい結果がよければ、そのまま本番に広げたい

どちらを選ぶかを決めないまま進めると、問題が起きやすくなります。捨てる前提で手早く作ったものを、結果がよかったからと本番で使い続けると、品質やセキュリティの問題を抱えることがあります。反対に、引き継げる作りにしていなかったために、本開発でほぼすべてを作り直すことになるケースもあります。

検証から本開発までを同じ仕組みで進めることも、選択肢の一つです。カスタメディアプラットフォームは、市場での検証を繰り返すことを前提に作られた開発の仕組みで、繰り返した検証での経験をそのまま本開発に持ち込める構造になっています。AI駆動セルフ開発ツール「S-MASE」を使って自社が開発し、カスタメディアが伴走する方式で、マッチングやEC、コミュニティなどのプラットフォーム型サービスに対応しています(900件以上の構築実績)。

社内と外部の役割分担

PoCには、事業部門だけでなく、情報システム部門や外部の開発会社など、複数の立場の人が関わります。誰が何を担うかを決めておくと、判断や確認の待ち時間が減ります。

担当主な役割
事業部門目的・仮説・成功基準を決める/検証に参加する利用者を集める/結果を評価し判断材料をまとめる
情報システム部門・社内SE既存システムとの連携を確認する/データの扱いやセキュリティのルールを確認する/本番に移すときの運用を見通す
外部の開発会社検証用システムを設計・開発する/技術的に実現できるかを評価して報告する
判断する人(予算を持つ人)成功基準と判断ラインを承認する/判断日に続ける・直す・やめるを決める

特に、情報システム部門には最初から加わってもらうことをおすすめします。事業部門だけで進めて後から相談すると、データの利用やセキュリティの確認で検証が止まったり、本番に移す段階で既存システムとつながらないことがわかったりするためです。

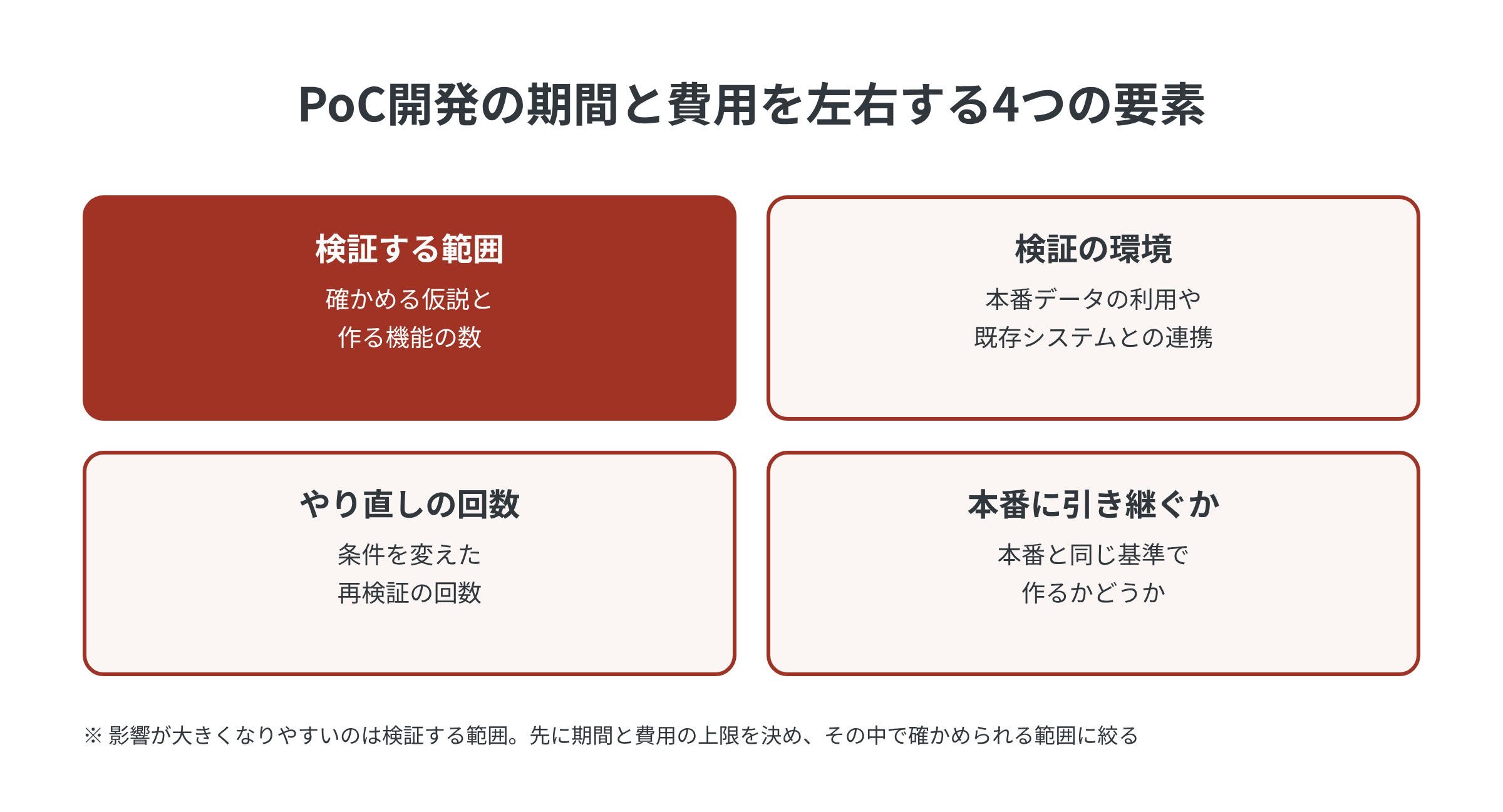

PoC開発の期間と費用は何で決まるか

PoC開発の期間と費用は、検証の内容によって大きく変わるため、一律の目安は示しにくいのが実情です。ただし、何によって変わるのかは整理できます。

4つの要素のうち、影響が大きくなりやすいのは検証する範囲です。確かめたい仮説が増えるほど作る機能が増え、期間も費用も膨らみます。本番データを使う場合や既存システムとつなぐ場合も、準備や確認の作業が増えます。

期間と費用を抑えるには、先に上限を決め、その中で確かめられる範囲に絞るのが現実的です。「期限までに結論を出す」ことを前提に置くと、範囲を広げたくなったときにも判断しやすくなります。

PoC開発を外部に頼むときの確認ポイント

社内に開発の担い手がいない場合は、PoC開発を外部の会社に頼むことになります。依頼先を選ぶときは、技術力だけでなく、PoCの後まで見通しているかを確認します。

検証結果を何で報告してくれるか

PoCの成果は、動くシステムそのものより、判断に使える結果です。結果を報告書にまとめてくれるのか、どの数値をどう測るのかを、依頼の前に確認しておきます。報告の形が決まっていないと、検証が終わっても判断に使える材料がそろわないことがあります。

作ったものを引き継げるか

PoCで作ったものを本番に引き継ぐ前提なら、ソースコードや設計資料を受け取れるか、本開発を別の会社に頼む場合にも使えるかを確認します。捨てる前提であっても、検証で使った設定やデータの記録は手元に残せるようにしておくと、次の検証に生かせます。

PoCの後の本開発まで見通しているか

PoCだけを請け負う会社と、本開発や運用まで見据えて提案する会社では、PoCの作り方が変わります。結果がよかった場合に、どのように本開発へ進めるのか、そのときの体制や期間の考え方を、最初の打ち合わせで聞いておくと安心です。

よくある質問

  1. Q. PoCは何の略ですか?

    PoCは「Proof of Concept」の略で、日本語では「概念実証」と訳されます。読み方は「ピーオーシー」のほか、「ポック」と呼ばれることもあります。

  2. Q. PoCとアジャイル開発の違いは何ですか?

    PoCは本開発の前に実現性や効果を確かめる段階を指し、アジャイル開発は短い期間で作って改善を繰り返すという開発の進め方を指します。比べる対象が「段階」と「進め方」で異なるため、PoCをアジャイル開発の進め方で行うこともあります。

  3. Q. PoCとPDCAの違いは何ですか?

    PDCAは計画・実行・評価・改善を繰り返して業務をよくしていく考え方全般を指し、PoCは新しいアイデアや技術が使えるかを確かめる特定の取り組みです。PoCの5ステップも、計画して試し、評価して次を決めるという意味ではPDCAの考え方に沿っています。

  4. Q. PoCにかかる期間はどのくらいですか?

    確かめる範囲や使うデータ、やり直しの回数によって変わるため、一律には決まりません。先に期限を決め、その期間で確かめられる範囲に絞って進めるのが一般的な考え方です。

  5. Q. PoCの次は何をすればいいですか?

    成功基準を満たした場合は、PoCの結果をもとに要件定義を行い、本開発に進みます。顧客が実際に使ってくれるかがまだわからない場合は、MVPで市場の反応を確かめてから本開発に進む方法もあります。

まとめ|PoC開発は「決めてから作る」ことで結論が出る

PoC開発は、本開発の前に「作れるか・効果が出るか」を小さく確かめる取り組みです。進め方は、目的と仮説、成功基準、範囲と環境を決めてから作り、結果をもとに続ける・直す・やめるを決める5つのステップで考えます。

成否を分けるのは、作る作業より前の準備です。判断の条件と判断する人、作ったものを本番で使うかどうか、社内と外部の役割分担の3つを、始める前に決めておくことで、PoCが長引くことを防ぎ、本開発への判断を根拠をもって下せるようになります。
